  3. 邢台南张庄失火教堂灾后重建
已结束
共计:¥705,828.00元
支出 :¥705,828.00元
项目起始/Starting Date:Jan.16,2017年01月16日
转发分享 让爱延续 Relay & Share the Love

      2016年12月11日凌晨4点,河北邢台南宫市南张庄长20米、宽12米的教堂由于电线老化引起了熊熊烈火,30多年的圣殿被毁于一旦,教友们的信仰之家顿时成了废墟,现场惨不忍睹,全村200多教友面对满目疮痍的一幕,无不泪流满面,痛不欲生。

被烧毁的教堂惨不忍睹

      南张庄圣母始胎无染原罪教堂位于南宫市东南段芦镇与清河县交界308国道西侧清凉江边上。就在人们午夜酣睡时,教堂的本堂神父王道允从睡梦中醒来,发现房间的窗户被映成了红色,于是起身看个究竟,打开窗户的一刹那被眼前的一幕吓呆了,教堂里已满是大火,于是他大声疾呼,并即时拨通了火警电话119。紧接着他拿起棉被,浇上水,头顶棉被,三步并作两步向着烈火中的教堂冲去,欲把圣体柜抱出来,这时看堂的教友王永良担心神父的安危,抢过棉被,奋不顾身地冲进了火海,这时房顶上的火不断地噼里啪啦地往下掉,但他不顾生命的危险,快速地把圣体柜抱了出来。感谢天主,圣体柜只烧着了一点点,里面的圣体完好无损。

      南张庄教堂也是周围的村庄——王庄、和生店村、东王排村、李和生村、西康村共用的一个教堂,每遇瞻礼主日,教友们从四面八方去这个教堂参与弥撒,人数达至500人左右,但圣堂内仅能容纳180多人,其余的人就只能在院子里站着参与弥撒,不管是傲雪凌霜的冬天,还是骄阳似火的夏天,教友们参与弥撒的热忱丝毫不减。神父不忍心让天主没有家,也不忍心让教友们无处祈祷参与弥撒,于是决定在原地重建一座新圣殿。预算资金为一百五十万左右,本村教友经济一般,大部分以农耕为主,目前通过各方渠道已筹集60万,资金缺口非常大。

      大火无情人间有爱,当我们在温暖的圣堂内庆祝耶稣降生之时,请大家不要忘记在寒冷的北方这个乡下堂区的教友们参与露天圣诞节弥撒的凄惨处境。恳切希望主内的弟兄姐妹们伸出爱之援手,增砖添瓦,让耶稣的圣体重新走进南宫圣殿,让教友们能够早日拥有一座新的信仰家园。

教堂被烧毁后教友们参与露天弥撒的可怜处境

工程概況:


教堂建成
2018-08-22

教堂建成

×

二楼已全面建设
2017-06-29
建设中的圣堂远处的俯瞰图

二楼已全面建设

×


建设中的圣堂

远处的俯瞰图

教堂地下一层封顶
2017-06-19

教堂地下一层封顶

×


室内地面垫层完工
2017-06-07
4月1日教堂开始动工重建至今历时两月,现在地下一层房屋建设基本接近尾声,室内地面垫层完工。

室内地面垫层完工

×

4月1日教堂开始动工重建至今历时两月,现在地下一层房屋建设基本接近尾声,室内地面垫层完工。



室内回填土基本完成
2017-06-01
室内回填土基本完成

室内回填土基本完成

×

室内回填土基本完成


地下室墙外做防水层
2017-05-26
地下室墙外防水层已完工,然后用灰土夯实。

地下室墙外做防水层

×

地下室墙外防水层已完工,然后用灰土夯实。


浇灌水泥柱
2017-05-17
施工队的弟兄们已经在浇灌水泥柱了,工程顺利。

浇灌水泥柱

×

施工队的弟兄们已经在浇灌水泥柱了,工程顺利。


地下室房间就要垒完墙
2017-05-16
地下室地面到顶3.15米,地面上有0.85米,2.30米在地面以下。2.30米在地面以下地面上有0.85米

地下室房间就要垒完墙

×

地下室地面到顶3.15米,地面上有0.85米,2.30米在地面以下。

2.30米在地面以下

地面上有0.85米

浇筑地基
2017-04-30

浇筑地基

×


垫层加钢筋
2017-04-18
垫层加钢筋,再做防水。

垫层加钢筋

×

垫层加钢筋,再做防水。


​塔吊安装好了。
2017-04-17
瞻礼前塔吊安裝好了。塔吊主要是搬运水泥钢筋等,目前重建一切顺利。

​塔吊安装好了。

×

瞻礼前塔吊安裝好了。塔吊主要是搬运水泥钢筋等,目前重建一切顺利。


4月11日准备教堂所需的钢筋架
2017-04-12
4月11日建筑队工人奋战打磨钢筋架。

4月11日准备教堂所需的钢筋架

×

4月11日建筑队工人奋战打磨钢筋架。



4月8日开挖地槽已结束。
2017-04-09
4月8日绵绵春雨中开挖地槽正式结束,下一步要做防水工作。挖出的土,留着做防水层。

4月8日开挖地槽已结束。

×

4月8日绵绵春雨中开挖地槽正式结束,下一步要做防水工作。

挖出的土,留着做防水层。


南张庄失火教堂于4月1日开始动工重建
2017-04-06
经过前期紧张的准备和计划,教堂已于4月1日着手动工重建。谢谢广大神长教友的奉献和支持,进德公益会及时更新教堂重建进展。拆除车棚拆除房间。4月4日教堂与建筑队签订协议。4月6日开挖地槽。

南张庄失火教堂于4月1日开始动工重建

×

经过前期紧张的准备和计划,教堂已于4月1日着手动工重建。谢谢广大神长教友的奉献和支持,进德公益会及时更新教堂重建进展。

拆除车棚

拆除房间。

4月4日教堂与建筑队签订协议。

4月6日开挖地槽。


灾后重建款尾款,已汇南张庄教堂 支出:105,828.00元 发布时间:2018-08-21


第二批灾后重建款30万元,已汇南张庄教堂 支出:300,000.00元 发布时间:2018-04-20


第一批灾后重建款30万元,已汇南张庄教堂 支出:300,000.00元 发布时间:2017-05-02

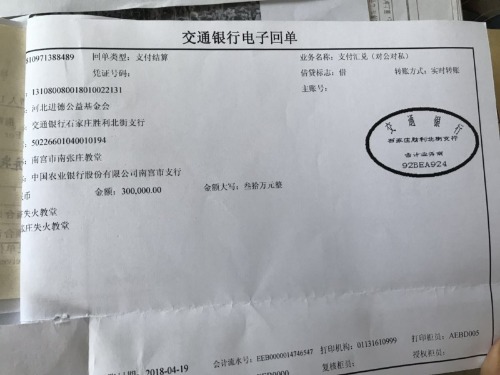

银行汇款回单

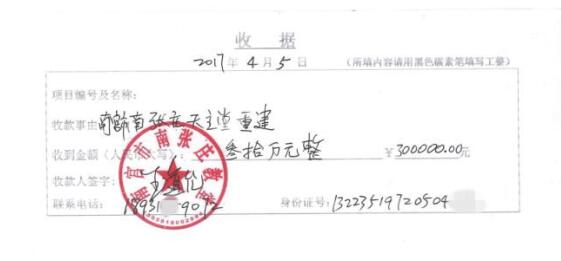

本堂王道允神父签收收据。
